دیوار حائل زمین شیب‌دار در شمال؛ راهنمای طراحی و اجرا

دیوار حائل زمین شیب‌دار فقط یک دیوار ضخیم در پایین خاکریز نیست. این سازه باید فشار خاک، آب پشت دیوار، بار خودرو یا ساختمان بالادست، وضعیت پی، زلزله و روش اجرای خاکریز را به‌صورت هم‌زمان تحمل کند. در زمین‌های مرطوب و پربارش شمال، نادیده‌گرفتن مسیر آب می‌تواند حتی یک دیوار ظاهراً محکم را به‌مرور دچار لغزش، چرخش، ترک یا نشست کند.

پاسخ کوتاه این است: پیش از انتخاب دیوار، باید اختلاف تراز، حدود ملک، لایه‌های خاک، آب سطحی و زیرزمینی، سربار بالادست و فضای در دسترس مشخص شود. سپس مهندس ژئوتکنیک و طراح سازه، سامانه مناسب و جزئیات زهکشی را برای همان زمین تعیین می‌کنند. در این راهنما می‌بینید چه زمانی دیوار حائل لازم است، انواع رایج چه تفاوتی دارند، اجرای درست چه مراحلی دارد و مالک هنگام استعلام قیمت و تحویل چه چیزهایی را باید کنترل کند.

دیوار حائل دقیقاً چه کاری انجام می‌دهد؟

دیوار حائل اختلاف تراز دو بخش زمین را نگه می‌دارد تا خاک بالادست به سمت پایین حرکت نکند. این اختلاف تراز ممکن است طبیعی باشد یا با خاک‌برداری و خاک‌ریزی برای ساخت سکو، پارکینگ، راه دسترسی، حیاط یا جانمایی ویلا ایجاد شود.

سه عنصر که در ظاهر شبیه‌اند، نقش یکسانی ندارند:

  • دیوار محوطه یا حصار برای مرزبندی، امنیت و حریم ساخته می‌شود و اصولاً برای تحمل فشار قابل‌توجه خاک طراحی نشده است.
  • سازه نگهبان موقت گود در زمان خاک‌برداری از دیواره گود و ساختمان‌های مجاور محافظت می‌کند و روش طراحی و توالی اجرای خاص خود را دارد.
  • دیوار حائل دائمی بخشی از وضعیت نهایی محوطه است و باید در تمام عمر بهره‌برداری، خاک، آب و سربارهای طراحی‌شده را تحمل کند.

یک دیوار می‌تواند هم‌زمان بخشی از مرز ملک و نگهدارنده خاک باشد، اما در این صورت باید برای هر دو نقش طراحی شود. بلوک سیمانی، سنگ‌چینی نما یا دیوار بنایی معمولی صرفاً با ضخیم‌ترشدن به دیوار حائل مهندسی تبدیل نمی‌شود.

چه زمانی در زمین ویلایی به دیوار حائل نیاز داریم؟

هر شیب یا اختلاف ارتفاعی الزاماً به دیوار نیاز ندارد. گاهی حفظ شیب طبیعی، عقب‌بردن بنا، تراس‌بندی با چند اختلاف تراز کوچک‌تر یا استفاده از شیب پایدار، هم ایمن‌تر و هم اقتصادی‌تر است. تصمیم نهایی باید براساس تحلیل زمین باشد، نه صرفاً سلیقه معماری.

وضعیت زمینپرسش اصلیاقدام اولیه
شیب طبیعی بدون خاک‌برداری عمدهآیا شیب در وضعیت فعلی و پس از ساخت پایدار می‌ماند؟بررسی ژئوتکنیک، فرسایش و مسیر آب
ساخت سکوی صاف با خاک‌ریزیخاکریز چگونه متراکم و در پایین‌دست مهار می‌شود؟طراحی هم‌زمان خاکریز، دیوار و زهکشی
خاک‌برداری در پای شیببرداشت خاک تعادل شیب یا همسایه را مختل می‌کند؟طرح مرحله‌بندی و نگهداری موقت و دائم
پارکینگ یا راه خودرو در بالادستسربار متحرک در طراحی لحاظ شده است؟اعلام مسیر و نوع استفاده به طراح
ساختمان نزدیک لبه بالا یا پایینپی ویلا و دیوار بر هم اثر می‌گذارند؟طراحی هماهنگ سازه، پی و دیوار
زمین خیس یا دارای چشمه و تراوشمبدأ و مقصد امن آب کجاست؟مطالعه آب و طراحی شبکه قابل نگهداری

اگر هنوز زمین را نخریده‌اید، هزینه و فضای اشغال‌شده دیوار حائل را پیش از معامله برآورد کنید. یک قطعه ارزان اما پرشیب ممکن است پس از محاسبه خاک‌برداری، دسترسی ماشین‌آلات، سازه نگهدارنده و دفع آب، مزیت مالی خود را از دست بدهد. راهنمای نکات مهم قبل از خرید زمین در شمال برای کنترل سایر ریسک‌های معامله مفید است.

چرا شرایط شمال انتخاب دیوار را حساس‌تر می‌کند؟

آب می‌تواند بار وارد بر دیوار را تغییر دهد

خاک پشت دیوار وقتی اشباع می‌شود فقط سنگین‌تر نیست؛ آب محبوس نیز به دیوار فشار وارد می‌کند و می‌تواند مقاومت مؤثر خاک را کاهش دهد. به همین دلیل، دیوار و زهکشی پشت آن یک سامانه واحدند. طراحی دیوار قوی بدون مسیر مطمئن برای آب، راه‌حل کامل نیست.

برای درک مقیاس اقلیمی، یک پژوهش منتشرشده در پایگاه سازمان هواشناسی، میانگین بارندگی سالانه رشت را هزار و سیصد و پنجاه‌ونه میلی‌متر گزارش کرده است. این عدد فقط نمونه یک ایستگاه است و نباید به کل گیلان، مازندران و گلستان یا به بارش طراحی پروژه تعمیم داده شود؛ اما نشان می‌دهد چرا بررسی آب در پروژه‌های این اقلیم فرعی نیست.

خاک شمال یکدست نیست

زمین ساحلی، جلگه‌ای، شالیزاری، جنگلی و کوهپایه‌ای می‌تواند رفتار کاملاً متفاوتی داشته باشد. خاک دستی، لایه آلی، رس نرم، ماسه سست، سنگ هوازده یا ترکیب چند لایه ممکن است در فاصله‌ای کوتاه تغییر کند. نسخه دیوار همسایه فقط یک سرنخ است و جای شناخت زمین پروژه را نمی‌گیرد.

باران، فرسایش و زلزله باید با هم دیده شوند

پایداری دیوار فقط کنترل لغزش خود دیوار نیست. شکست ممکن است از سطحی عمیق‌تر در کل شیب عبور کند. بار زلزله، فرسایش پای دیوار، شسته‌شدن ریزدانه‌ها، سربار خودرو و نزدیکی ساختمان نیز می‌توانند تعیین‌کننده باشند. به همین دلیل طراحی باید از مقطع واقعی زمین و سناریوی بهره‌برداری شروع شود.

پیش از انتخاب نوع دیوار چه اطلاعاتی لازم است؟

نقشه‌برداری و حدود ملک

طراح به برداشت توپوگرافی، خطوط تراز، محل دقیق مرزها، معبر، ساختمان همسایه، درختان مهم، آبراهه و تأسیسات مدفون نیاز دارد. ارتفاع دیوار باید براساس تراز نهایی بالادست و پایین‌دست تعریف شود؛ نه با یک اندازه‌گیری تقریبی در نقطه‌ای از زمین.

مطالعات ژئوتکنیک

پارامترهای مقاومت خاک، لایه‌بندی، ظرفیت باربری، نشست، سطح آب و پایداری کلی شیب بر انتخاب سامانه اثر دارند. گزارش باید برای محل و هندسه واقعی پروژه قابل‌استفاده باشد. مقاله آزمایش خاک برای ساخت ویلا در شمال توضیح می‌دهد مطالعات ژئوتکنیک چه زمانی و با چه دامنه‌ای انجام می‌شود.

سربار و کاربری بالادست

محل پارک خودرو، استخر، مخزن آب، ساختمان، انبار مصالح، راه دسترسی و حتی خاک‌ریزی آینده باید به طراح اعلام شود. جابه‌جایی ویلا یا تبدیل فضای سبز به پارکینگ پس از طراحی می‌تواند فرض‌های بارگذاری را عوض کند.

آب سطحی و زیرسطحی

مسیر آب باران از بام، حیاط، شیب بالادست و زمین همسایه باید روی نقشه مشخص شود. لکه خیس، چشمه فصلی، آب خروجی از برش خاک و سابقه رانش اطلاعات مهمی هستند. زهکش پشت دیوار نباید بدون مقصد مجاز و قابل نگهداری طراحی شود.

ضوابط و مجوز محل

مرجع صدور پروانه، مدارک موردنیاز، مسئول طراحی و تأیید و محدودیت کار در مرز ملک می‌تواند میان شهرها و روستاها متفاوت باشد. پیش از خاک‌برداری از شهرداری، دهیاری یا مرجع پرونده استعلام مکتوب بگیرید. راهنمای مجوز ساخت ویلا در شمال مسیر کلی پرونده را توضیح می‌دهد.

انواع دیوار حائل برای زمین شیب‌دار

هیچ سامانه‌ای برای تمام زمین‌ها بهترین نیست. ارتفاع نگهداری‌شده، فضای آزاد پشت و جلوی دیوار، دسترسی اجرا، نوع خاک، آب، منظر و امکان نگهداری باید با هم مقایسه شوند.

سامانهویژگی اصلیمحدودیت مهم
وزنی سنگی یا بتنیبا جرم خود در برابر فشار خاک مقاومت می‌کند و برای برخی ارتفاع‌ها و فضاهای کافی قابل‌بررسی است.مصرف حجم و عرض بیشتر؛ نیازمند پی مناسب و کنترل لغزش و واژگونی
گابیونیانعطاف‌پذیر و نسبتاً آب‌گذر است و می‌تواند با منظر طبیعی هماهنگ شود.نیازمند سنگ و توری مناسب، جزئیات دوام، فضای بیشتر و کنترل شسته‌شدن خاک
بتن‌آرمه طره‌ایبدنه و شالوده به‌صورت سازه‌ای کار می‌کنند و در فضای محدودتر قابل‌استفاده است.حساس به طراحی آرماتور، پی، درز، اجرا، زهکشی و کیفیت بتن
خاک مسلح و نمای قطعه‌ایتوده خاک و لایه‌های مسلح با هم کار می‌کنند و برای برخی تراس‌ها گزینه‌ای کارآمد است.به طول مسلح‌سازی، مصالح خاکریز، کنترل لایه‌به‌لایه و فضای پشت دیوار نیاز دارد.
مهارشده، شمعی یا میخ‌کوبیبرای شرایط خاص، ارتفاع بیشتر یا محدودیت فضای ساخت بررسی می‌شود.تخصص، تجهیزات، پایش و گاه مجوز یا رضایت‌های ویژه؛ مناسب تصمیم سرخود کارگاهی نیست.

دیوار بنایی سنگی یا بلوکی نیز فقط وقتی می‌تواند نقش نگهدارنده داشته باشد که سامانه، ملات، پی، هندسه، مسلح‌سازی احتمالی و زهکشی آن براساس ضابطه طراحی شده باشد. ظاهر سنتی یا سابقه محلی، ایمنی سازه‌ای را تضمین نمی‌کند.

سه ماکت دیوار حائل گابیونی، بتن‌آرمهٔ طره‌ای و خاک مسلح در کنار هم

طراح دیوار حائل چه کنترل‌هایی انجام می‌دهد؟

مبحث هفتم مقررات ملی ساختمان، ویرایش ۱۴۰۰، سازه‌های نگهبان را در دامنه ژئوتکنیک و مهندسی پی قرار می‌دهد. فهرست رسمی منابع حرفه‌ای سال ۱۴۰۵ نیز مبحث هفتم و ضابطه شماره ۳۰۸ را همراه مبحث ششم، استاندارد ۲۸۰۰ و منابع سازه‌ای مرتبط معرفی می‌کند. برای پروژه واقعی، آخرین نسخه لازم‌الاجرا و ضوابط مرجع محلی باید توسط طراح کنترل شود.

  • لغزش: آیا دیوار و خاک زیر آن در امتداد پایه حرکت می‌کنند؟
  • واژگونی یا چرخش: آیا برآیند نیروها تمایل به چرخاندن دیوار دارد؟
  • ظرفیت باربری و نشست: آیا خاک زیر پی فشار را می‌پذیرد و تغییرشکل قابل‌قبول می‌ماند؟
  • پایداری کلی: آیا سطح لغزش عمیق‌تری می‌تواند از پشت دیوار و کل شیب عبور کند؟
  • مقاومت اجزای سازه‌ای: آیا بدنه، شالوده، اتصال‌ها و آرماتورها نیروهای طراحی را تحمل می‌کنند؟
  • تغییرشکل بهره‌برداری: آیا حرکت دیوار به کف‌سازی، لوله‌ها، نما یا ساختمان مجاور آسیب می‌زند؟
  • آب و فرسایش: اگر زهکش مسدود شود یا بارش شدید رخ دهد، سامانه چه رفتاری دارد؟
  • زلزله و سربار: آیا اثر لرزه‌ای و بارهای واقعی بالادست در مدل دیده شده‌اند؟

این کنترل‌ها به هم وابسته‌اند. ضخیم‌کردن بدنه بتن ممکن است مشکل پایداری کلی شیب، خاک ضعیف زیر پی یا فشار آب را حل نکند. به همین دلیل محاسبه سازه بدون داده ژئوتکنیک و نقشه ترازها ناقص است.

زهکشی پشت دیوار؛ جزء سازه، نه کار جانبی

راهنماهای فنی سازه‌های نگهدارنده، از جمله مجموعه منابع اداره فدرال راه‌های آمریکا، انتخاب سامانه، طراحی، اجرا، کنترل کیفیت و بازرسی را یک فرایند پیوسته می‌بینند. در زمین ویلایی نیز زهکشی باید از ابتدا در نقشه باشد و بعداً با چند سوراخ اتفاقی به دیوار اضافه نشود.

سامانه متناسب با پروژه می‌تواند اجزای زیر را داشته باشد:

  • شیب‌بندی بالای دیوار برای جلوگیری از ورود مستقیم رواناب به خاکریز؛
  • مصالح دانه‌ای تمیز و زهکش‌پذیر در ناحیه تعیین‌شده پشت دیوار؛
  • فیلتر دانه‌ای یا ژئوتکستایل سازگار برای عبور آب و نگه‌داشتن ریزدانه‌ها؛
  • لوله جمع‌کننده سوراخ‌دار با شیب، بستر و دسترسی مناسب؛
  • خروجی آزاد، مجاز، قابل مشاهده و قابل پاک‌سازی؛
  • آب‌بندی و محافظت سطح پشت دیوار در صورت نیاز پروژه؛
  • جزئیات کنترل فرسایش در پای دیوار و محل خروج آب.

سوراخ آب‌رو به‌تنهایی تضمین زهکشی نیست. اگر پشت سوراخ فیلتر مناسب وجود نداشته باشد، ممکن است خاک شسته شود؛ اگر خروجی مدفون یا مسدود شود، آب تخلیه نمی‌شود؛ و اگر آب به ملک پایین‌دست یا پای دیوار رها شود، مسئله فقط جابه‌جا می‌شود. آب بام، رواناب محوطه و زهکش زیرسطحی نیز نباید بدون طراحی در یک لوله کوچک جمع شوند.

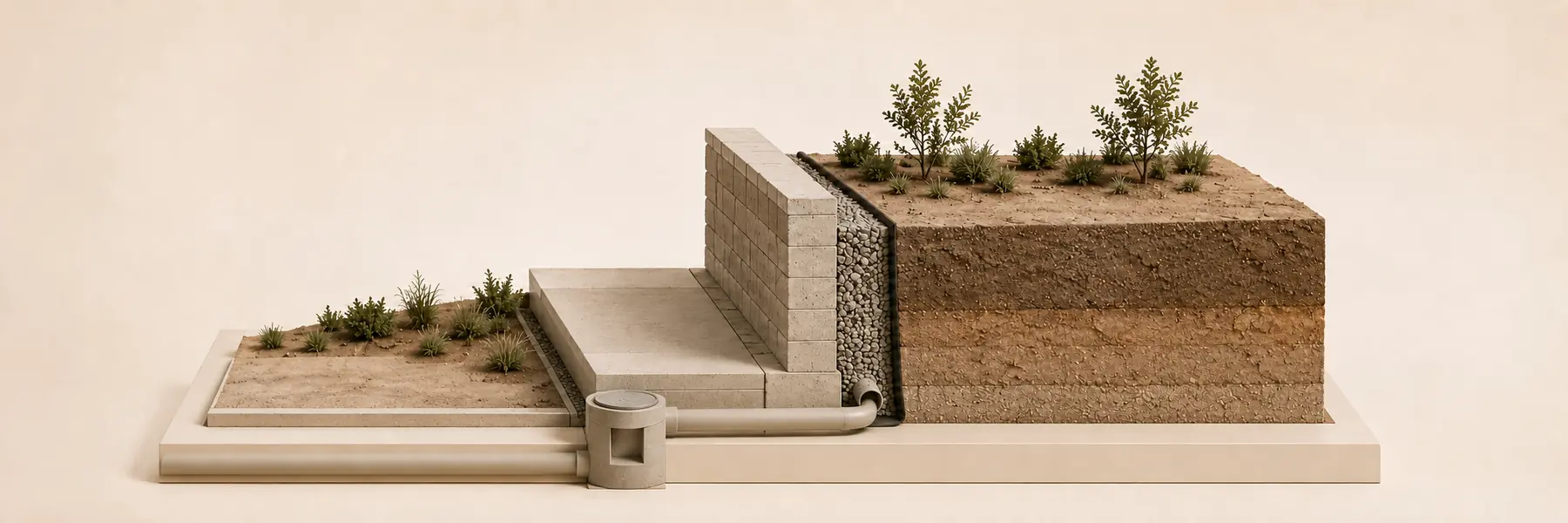

ماکت مقطع دیوار حائل با مصالح زهکش، فیلتر، لولهٔ جمع‌آوری و محفظهٔ بازدید

رابطه دیوار حائل با ویلا و همسایه

فاصله دیوار تا پی ساختمان عدد عمومی ندارد

اثر پی ویلا بر دیوار و اثر خاک‌برداری دیوار بر پی، به عمق، هندسه، خاک و بار ساختمان وابسته است. نزدیک‌کردن بنا به لبه شیب برای افزایش حیاط می‌تواند بار دیوار را بیشتر و فضای اجرای آن را کمتر کند. این تصمیم باید پیش از تثبیت پلان معماری با مهندس سازه و ژئوتکنیک هماهنگ شود.

دیوار زیرزمین با دیوار آزاد محوطه یکسان نیست

دیوار زیرزمین ممکن است به سقف‌ها و کف‌ها متصل باشد و شرایط مهار متفاوتی داشته باشد. ترتیب اجرا، آب‌بندی، درزها، فشار آب و اتصال به سازه اصلی باید یکپارچه طراحی شوند. استفاده از جزئیات یک دیوار آزاد برای زیرزمین یا برعکس، می‌تواند فرض‌های طراحی را عوض کند.

مرز ملک و آب همسایه خط قرمز اجرایی است

خاک‌برداری نباید بدون طرح، تکیه‌گاه خاک یا پی همسایه را حذف کند. مهار یا مسلح‌سازی نیز نباید خودسرانه وارد ملک مجاور شود. خروج آب نباید خسارت یا فرسایش پایین‌دست ایجاد کند. مسئولیت‌ها، دسترسی کارگاهی و هر توافق لازم را پیش از شروع مکتوب و با مرجع پرونده هماهنگ کنید.

مراحل اصولی طراحی و اجرای دیوار حائل

۱. تثبیت طرح و ترازهای نهایی

محل ویلا، راه خودرو، سکوها، شیب‌بندی و تراز کف‌ها باید تا حد کافی مشخص باشد. تغییر تراز حیاط بعد از طراحی دیوار، ارتفاع نگهداری‌شده و بارها را تغییر می‌دهد.

۲. برداشت، مطالعه خاک و طراحی هماهنگ

نقشه‌بردار مقطع واقعی را تحویل می‌دهد، مطالعه ژئوتکنیک داده زمین را فراهم می‌کند و طراح سازه و محوطه، دیوار، پی، زهکشی و جزئیات اتصال را هماهنگ می‌کنند. نقشه باید ترازها، مقاطع، آرماتور یا اجزای مسلح‌کننده، مصالح خاکریز، زهکش و توالی اجرا را روشن کند.

۳. برنامه ایمنی و اجرای مرحله‌ای خاک‌برداری

خاک‌برداری یکباره تا مرز ملک می‌تواند خطرناک باشد. روش پایدارسازی موقت، ترتیب جبهه‌ها، کنترل بارش، محل دپوی خاک و فاصله ماشین‌آلات از لبه باید قبل از شروع مشخص شود. الزامات ایمنی روز اجرا نیز باید با مبحث دوازدهم و نظر عوامل مسئول پروژه تطبیق داده شود.

۴. آماده‌سازی بستر و اجرای سازه

خاک سست، گل‌آلود یا دست‌خورده زیر پی نباید پنهان شود. تراز بستر، بتن مگر یا لایه زیرسازی، قالب، آرماتور، پوشش میلگرد، درزها و کیفیت بتن یا قطعات باید طبق نقشه کنترل شوند. تغییر ابعاد برای «صرفه‌جویی» یا جایگزینی مصالح بدون تأیید طراح مجاز نیست.

۵. اجرای زهکشی و خاکریز مهندسی

فیلتر، سنگ‌دانه، لوله و خروجی پیش از پوشانده‌شدن بازبینی می‌شوند. خاکریز باید از مصالح تأییدشده، در لایه‌های کنترل‌شده و با تجهیزات متناسب متراکم شود. کوبش سنگین چسبیده به دیوار یا ریختن یکباره خاک می‌تواند به سازه تازه و زهکش آسیب بزند.

۶. تکمیل شیب‌بندی و کنترل خروجی

کف‌سازی و باغچه بالای دیوار نباید آب را به پشت سازه هدایت کنند. خروجی زهکش باید پیش از تحویل بازرسی شود و محل دریچه‌ها یا نقاط پاک‌سازی در نقشه چون‌ساخت ثبت شود.

۷. تحویل، پایش و نگهداری

عکس کارهای پوشیده، نتایج آزمایش‌ها، نقشه‌های نهایی، مشخصات مصالح و دستور نگهداری را تحویل بگیرید. پس از بارش‌های نخست و در بازدیدهای دوره‌ای، خروجی‌ها، ترک‌ها، تغییرشکل و فرسایش بررسی شوند.

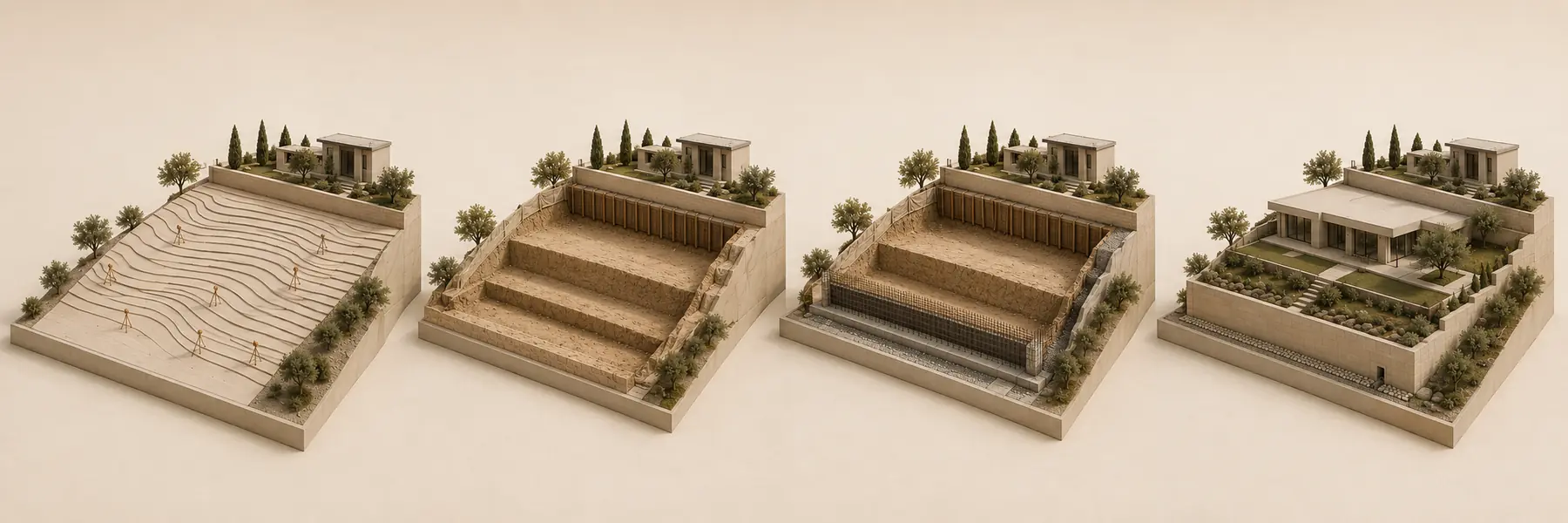

مراحل برداشت زمین، خاک‌برداری مرحله‌ای، اجرای سازه و زهکشی و تحویل دیوار حائل

هزینه دیوار حائل چگونه برآورد می‌شود؟

قیمت متری بدون نقشه معمولاً قابل‌مقایسه نیست؛ زیرا یک متر طول دیوار کوتاه با یک متر دیوار بلند، یا دیوار روی خاک مناسب با دیوار روی شیب خیس، حجم و ریسک یکسانی ندارد. برآورد معتبر باید دامنه کار و واحدهای اندازه‌گیری را روشن کند.

عامل هزینهآنچه باید در استعلام روشن شود
ارتفاع نگهداری‌شده و طول دیوارپروفیل طولی و مقاطع، نه فقط طول روی پلان
نوع سامانه و پیحجم بتن، آرماتور، سنگ، قطعات، مسلح‌کننده و عرض اشغال‌شده
خاک‌برداری و دسترسیحمل، دپو، خروج خاک، ماشین‌آلات و اجرای مرحله‌ای
اصلاح بستربرداشت خاک نامناسب، جایگزینی، تراکم یا راهکار ویژه
زهکشی و آب‌بندیفیلتر، ژئوتکستایل، لوله، چاهک، خروجی و دسترسی نگهداری
خاکریز پشت دیوارنوع مصالح، حمل، ضخامت لایه، تراکم و آزمایش کنترل
ایمنی و سازه موقتپایدارسازی حین کار، حصار، آبکشی و حفاظت همسایه
نما و محوطه نهاییسنگ یا پوشش، جان‌پناه، کف‌سازی، باغچه و کنترل فرسایش
طراحی و کنترل کیفیتنقشه‌برداری، ژئوتکنیک، محاسبات، نظارت و آزمایش‌ها

برای مقایسه پیمانکاران، یک فهرست مقادیر و شرح کار مشترک بفرستید. پیشنهاد ارزان ممکن است زهکش، خاکریز مناسب، حمل خاک یا سازه موقت را حذف کرده باشد. هزینه دیوار را نیز در بودجه کل محوطه، راه دسترسی و ساختمان ببینید؛ مقاله هزینه ساخت ویلا در شمال روش درست‌تر بودجه‌بندی پروژه را توضیح می‌دهد.

اشتباهات رایج در دیوار حائل زمین شیب‌دار

  1. انتخاب از روی عکس یا پروژه همسایه: ظاهر مشابه به معنای خاک، آب و بار یکسان نیست.
  2. شروع خاک‌برداری پیش از نقشه: پس از بازشدن جبهه خاک، فرصت تصمیم‌گیری ایمن و اقتصادی کمتر می‌شود.
  3. فرض خشک‌بودن پشت دیوار: نبود آب در روز بازدید، بیشترین تراز فصلی یا بارش شدید را رد نمی‌کند.
  4. تکیه به سوراخ آب‌رو: بدون فیلتر، مسیر جمع‌آوری و خروجی قابل نگهداری، سوراخ‌ها کافی نیستند.
  5. خاکریز با نخاله یا خاک رسی خیس: مصالح نامناسب و تراکم کنترل‌نشده می‌تواند نشست و فشار آب را بیشتر کند.
  6. کوبش نامناسب نزدیک دیوار: تجهیزات و توالی تراکم باید با طراحی سازگار باشند.
  7. افزودن پارکینگ یا استخر بعد از اجرا: سربار جدید ممکن است در محاسبات اولیه وجود نداشته باشد.
  8. پوشاندن کار پیش از بازرسی: بستر، آرماتور، زهکش و خاکریز لایه‌ای پس از اتمام قابل مشاهده نیستند.
  9. رهاکردن آب در پای دیوار: خروجی نامناسب می‌تواند فرسایش، آب‌گرفتگی و مشکل برای ملک پایین‌دست ایجاد کند.
  10. دیدن دیوار به‌عنوان آیتم جدا: دیوار باید با پی ویلا، محوطه، مسیر خودرو و شبکه آب هماهنگ باشد.

نشانه‌های خطر در دیوار موجود

ترک مویی سطحی همیشه نشانه شکست نیست و برعکس، نبود ترک نیز ایمنی را ثابت نمی‌کند. ترکیب نشانه‌ها و روند تغییر مهم است. موارد زیر نیازمند ارزیابی تخصصی‌اند:

  • کج‌شدن، شکم‌دادن یا جابه‌جایی محسوس بدنه؛
  • ترک تازه یا رو به گسترش در دیوار، کف بالادست یا ساختمان نزدیک؛
  • نشست یا بازشدن شکاف در خاک پشت دیوار؛
  • خروج آب گل‌آلود، شسته‌شدن خاک یا حفره در پای دیوار؛
  • خیس‌ماندن دائمی بدنه و قطع‌شدن خروجی زهکش؛
  • برآمدگی زمین پایین‌دست، حرکت پله و کف‌سازی یا کج‌شدن نرده و درختان؛
  • صدای ترک، ریزش خاک یا تغییر سریع پس از بارندگی.

در صورت حرکت سریع، ریزش، صدای غیرعادی یا خطر برای افراد و ساختمان، محدوده را تخلیه و مسدود کنید و با خدمات اضطراری و مهندس ذی‌صلاح تماس بگیرید. برای «سبک‌کردن دیوار» خاک را خودسرانه از پای آن برندارید و آب را با پمپ یا لوله به نقطه نامطمئن هدایت نکنید؛ این کار می‌تواند وضعیت را بدتر کند. فهرست هشدارهای رانش FEMA نیز حرکت دیوار حائل، حصار، تیر و درخت را از نشانه‌های قابل توجه می‌داند.

چک‌لیست مالک پیش از اجرا و تحویل

  • برداشت ترازها و حدود ملک کامل و با جانمایی معماری هماهنگ شده است.
  • اطلاعات خاک، آب و پایداری شیب برای تصمیم طراحی کافی است.
  • پارکینگ، بنا، استخر، مخزن و سایر سربارهای بالادست اعلام شده‌اند.
  • نقشه‌های سازه، زهکشی، شیب‌بندی و محوطه با هم تعارض ندارند.
  • مجوزها، مرز ملک و مسئولیت نسبت به همسایه روشن است.
  • روش خاک‌برداری مرحله‌ای و ایمنی پیش از ورود ماشین‌آلات مشخص شده است.
  • شرح کار پیمانکار، مصالح، آزمایش‌ها و نقاط توقف بازرسی مکتوب است.
  • زهکش، فیلتر و خروجی پیش از پوشانده‌شدن ثبت و تأیید می‌شوند.
  • خاکریز لایه‌به‌لایه و با تجهیزات متناسب اجرا می‌شود.
  • نقشه چون‌ساخت، عکس کارهای پنهان و برنامه نگهداری تحویل می‌شود.

دیوار حائل یکی از نقاطی است که تصمیم معماری، ژئوتکنیک، سازه، تأسیسات و محوطه به هم می‌رسند. اگر می‌خواهید ترتیب این تصمیم‌ها را از انتخاب زمین تا تحویل نهایی یکجا ببینید، دوره «از زمین تا کلید» مسیر کنترل پروژه ویلایی را برای مالک توضیح می‌دهد. جای این مرحله در برنامه کلی ساخت نیز در راهنمای مراحل ساخت ویلا از صفر تا صد مشخص شده است.

پرسش‌های متداول

آیا هر اختلاف ارتفاعی به دیوار حائل نیاز دارد؟

خیر. در بعضی زمین‌ها حفظ شیب پایدار، عقب‌بردن بنا یا تراس‌بندی با چند اختلاف تراز کوچک‌تر مناسب‌تر است. تصمیم به هندسه زمین، خاک، آب، فضا و کاربری وابسته است.

تا چه ارتفاعی می‌توان دیوار را بدون محاسبه ساخت؟

عدد عمومی و ایمنی وجود ندارد. حتی دیوار کوتاه روی خاک ضعیف، کنار ساختمان، زیر پارکینگ یا در مسیر آب می‌تواند پرریسک باشد. الزام طراحی و مجوز را برای همان محل از مرجع پرونده و مهندس مسئول بپرسید.

آیا دیوار بلوک سیمانی می‌تواند خاک را نگه دارد؟

دیوار بلوکی معمولی را نباید خودکار دیوار حائل فرض کرد. اگر سامانه بنایی برای نگهداری خاک انتخاب شود، پی، مصالح، مسلح‌سازی، هندسه و زهکشی آن باید براساس ضابطه و نقشه طراحی شوند.

دیوار گابیونی بهتر است یا بتن‌آرمه؟

هیچ‌کدام همیشه بهتر نیست. گابیون معمولاً انعطاف و آب‌گذری بیشتری دارد اما فضا و مصالح مناسب می‌خواهد؛ دیوار بتن‌آرمه می‌تواند باریک‌تر باشد اما به طراحی و اجرای دقیق سازه و زهکشی وابسته است.

آیا سوراخ‌های آب‌رو برای زهکشی کافی‌اند؟

معمولاً نه. آب‌رو باید بخشی از سامانه شامل مصالح زهکش‌پذیر، فیلتر، جمع‌آوری، خروجی امن و دسترسی نگهداری باشد. جزئیات نامناسب می‌تواند باعث گرفتگی یا شسته‌شدن خاک شود.

پشت دیوار حائل را با چه خاکی پر کنیم؟

نوع و محدوده خاکریز باید در طراحی مشخص شود. مصالح باید با فرض‌های فشار خاک، زهکشی و روش تراکم سازگار باشند؛ نخاله، خاک آلی و خاک خیس کنترل‌نشده جایگزین مطمئنی نیستند.

قیمت هر متر دیوار حائل چقدر است؟

بدون ارتفاع، مقطع، نوع سامانه، شرایط پی، حجم خاک‌برداری، دسترسی، زهکشی و خاکریز، قیمت متری قابل اتکا نیست. پیشنهادها را با نقشه و فهرست مقادیر یکسان مقایسه کنید.

کج‌شدن یا ترک دیوار موجود را چگونه پیگیری کنیم؟

تغییر را با عکس تاریخ‌دار ثبت کنید، بار و آب جدید به محدوده اضافه نکنید و از مهندس سازه یا ژئوتکنیک بخواهید دیوار، خاک و زهکشی را با هم بررسی کند. در حرکت سریع یا خطر ریزش، محدوده باید فوراً تخلیه و مسدود شود.

جمع‌بندی

دیوار حائل زمین شیب‌دار زمانی ایمن و اقتصادی است که نتیجه یک فرایند باشد: برداشت دقیق، شناخت خاک و آب، تثبیت ترازهای معماری، انتخاب سامانه، طراحی ژئوتکنیکی و سازه‌ای، اجرای مرحله‌ای، زهکشی قابل نگهداری و کنترل کارهای پنهان.

برای مالک، مهم‌ترین تصمیم خرید «نوع دیوار» نیست؛ خرید یک دامنه کامل و قابل کنترل است. از پیمانکار فقط قیمت بتن یا سنگ نخواهید. نقشه، خاک‌برداری، ایمنی، زهکش، خاکریز، آزمایش، تحویل و نگهداری را در یک بسته ببینید و هر تغییر مهم در تراز یا کاربری بالادست را دوباره به طراح اعلام کنید.

آموزش شمال‌ساخت · از زمین تا کلید

ساخت ویلای خود را آگاهانه مدیریت کنید

از انتخاب زمین و برآورد هزینه تا قرارداد، اجرا و تحویل؛ قدم‌به‌قدم یاد می‌گیرید در هر مرحله چه چیزهایی را بررسی کنید و چه سؤال‌هایی بپرسید. حتی اگر تجربهٔ قبلی ندارید، می‌توانید از همین‌جا شروع کنید.

  • ۴۵ درس در ۱۰ فصل
  • ویدئو، صوت و PDF
  • آموزش ساده و بدون پیش‌نیاز فنی
مشاهدهٔ دوره و سرفصل‌ها

پیش از ثبت‌نام، سرفصل‌ها و جزئیات دوره را ببینید.
